新春走基层|输电塔上的“蜘蛛人”

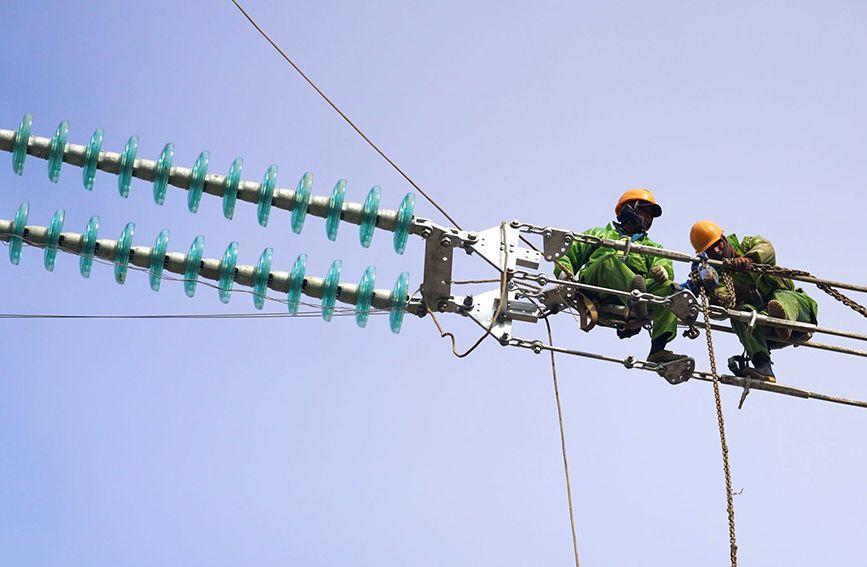

输电塔上的“蜘蛛人”。人民网 记者郭扬摄

1月16日,初雪还未化去,嘉兴桐乡500千伏含翔/含云 线38#-40#段线路改迁工程现场已经如火如荼。几位高空作业人员已经在塔上各个作业面就位,他们有的人正行走在铁塔横担一侧,将进行高空压接施工,同 时4个高空作业人员配合着搭设引流附件;还有的人已经在出绝缘子,由于前一晚的降雨,玻璃材质的绝缘子格外湿滑,高空作业人员身子半伏、手脚并用,沿着绝 缘子小心翼翼地往导线方向移动,准备开展间隔棒安装工作。

“工程现场地处平原地区,在近期寒潮的影响下,气温稳定在零下2度,再配合4到5级大风,高 空作业条件比较恶劣。”来自浙江丽水的林跃记就是这批“蜘蛛人”之一,这些天,他和同事们几乎每天都在加班加点,在保证工程质量安全和进度的同时,也为了 大家能够平平安安回去过个好年。

“这次涉及改造段位于嘉兴桐乡市乌镇、石门镇与湖州市南浔区练市镇交界处,需跨越待建的苏台 高速,现有线路的高度无法满足苏台高速建设要求,且此段为非独立耐张段,因此需对该段架空线进行迁改。”项目副经理王松说,工程施工日期为1月9日至21 日,恰临春节假期。为优质高效完成此次迁改任务,浙江送变电公司统筹考虑“停电窗口”,为确保后续架线施工顺利进行,在立塔阶段实行“加班三小时”工作方 式提升施工进度,截至1月17日,工程已经顺利完成竣工验收。

施工这段时间,由于落日时间较早,正常施工无法满足加班制度,浙江送变电公司调配机具灯光保障设备和人员,在加班期间值守在立塔架线施工现场,确保现场施工照明无死角,消除安全隐患,为现场施工作业人员提供充足的照明保障。

据悉,此次改造新建2基耐张塔和1基直线塔,新建双回路线路长度874米,拆除直线塔3基,拆除双回路线路长度880米。
